四川眉山中法农业园府河电力廊桥项目紧抓河流枯水期施工
发布时间:2021-11-09
浏览次数:1661
作者:刘文军
近日,在集团公司、四川分公司领导的统筹安排下,中法农业园府河电力廊桥项目部积极增加人、材、机投入,倒排工期计划,合理组织施工,利用河道枯水期抢抓工期,争取在明年汛期前完成主桥合拢。

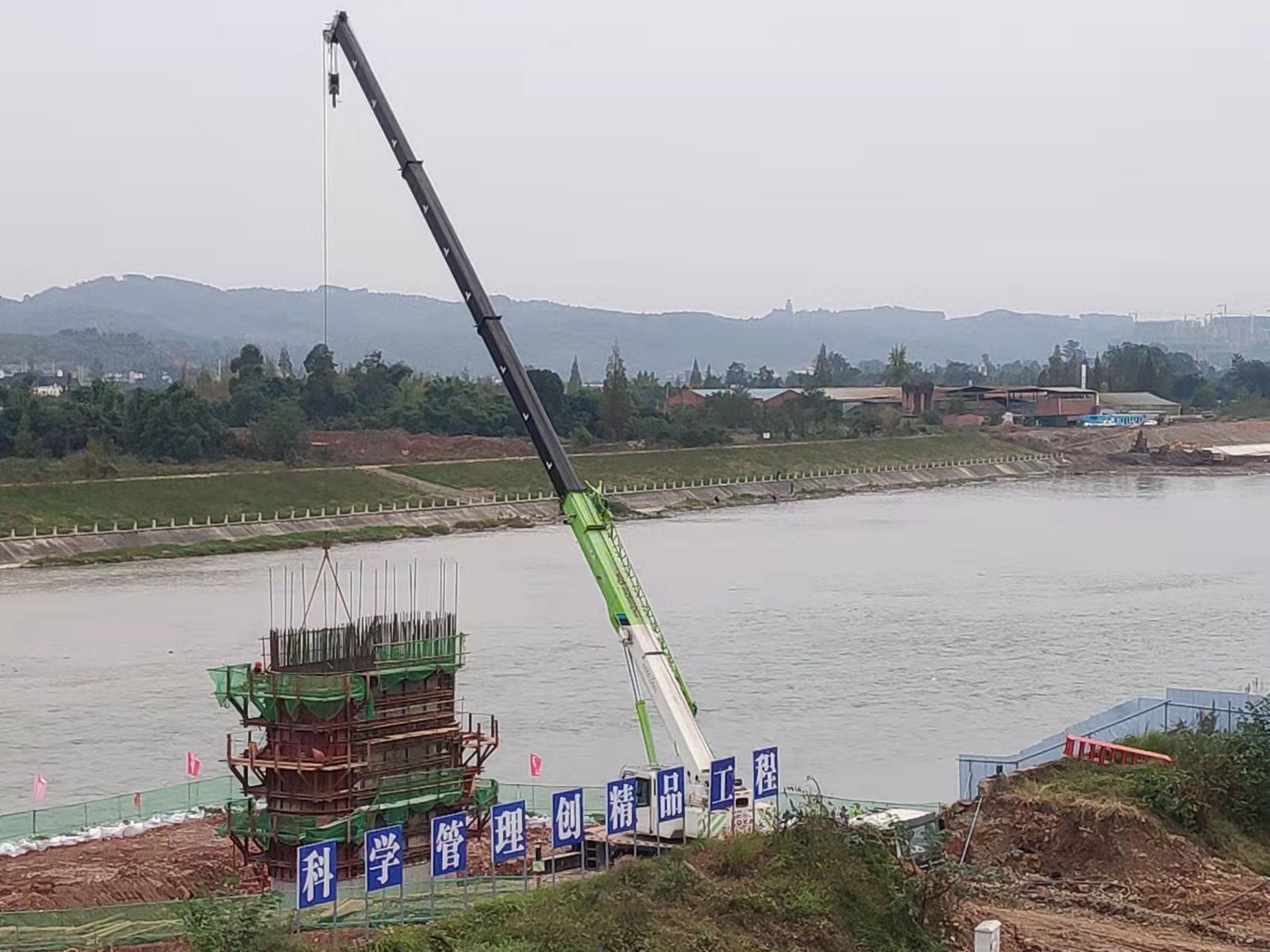

自2021年5月8日开工,受汛期影响, 6月20日至10月20日期间,项目位于河道的3#、4#墩停工四个月,汛期过后迎来了主桥施工的黄金时间段。目前桥梁1#--7#墩台下部结构已完成90%工程量,计划11月底完成1#--7#墩台下部结构施工,争取12月初开始主桥3#、4#墩0#块施工,为项目提早交工打下坚实基础。
